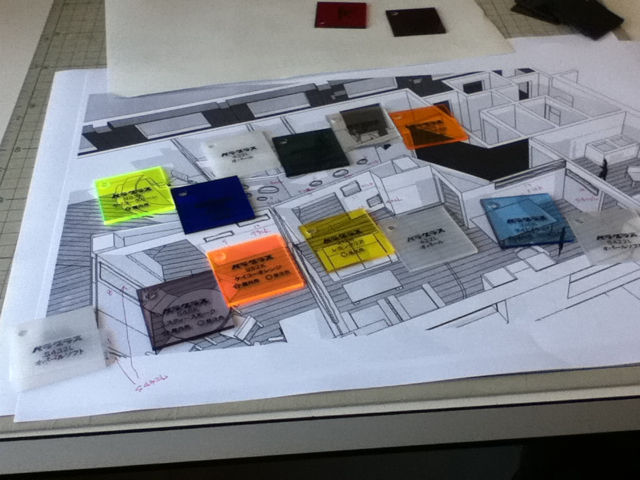

昨日は現場でクリニックの色決めの打ち合わせ。今回はアクリル板の小窓が沢山あり、それが多彩な色で構成されています。写真の通りです。
隣り合う色や他の構成部材の色なんかも関係しますので必然的にシビアになります。しかも工期の関係でゆっくり悩んでいる暇も無いというスケジュール。
クライアントとのコンセンサスが設計中から取れていたために決定に悩む事は少なかったのですがそれにしてもかなり手間のかかる作業でした。関係者の皆さん、ご苦労様でした。

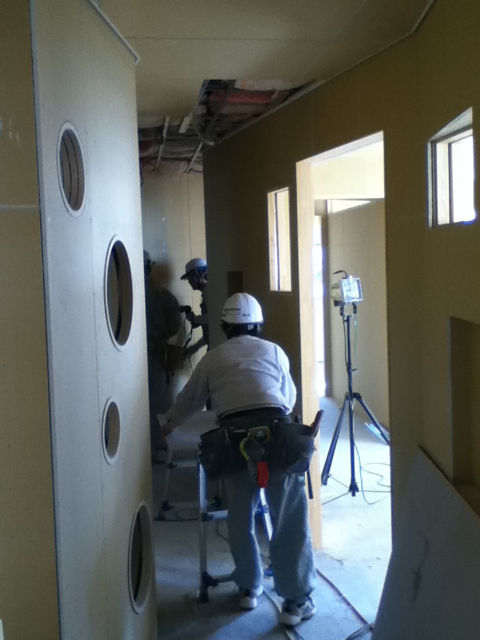

因みに現場はすでにこんな状況。
医療機関故に開業にあたって関係官庁の検査等スケジュールの都合で主要な部分は3月前半で完成しなければなりません。かなりタイト。
着工からわずか2週間で大工仕事は大方終了と言う軽い突貫工事ですが職人さん達のモチベーションが高くて良い感じで仕上がってきています。今回はこの工程の実現の為にかなり詳細な図面での指示を行っていますので現場でのセッション的な打ち合わせは非常に少なくあれよあれよと出来ていく感じです。
フォーボックスハウスもいよいよ完工までのスケジュールがフィックスされました。断熱材の入手に手間取り、予定より1ヶ月遅れました。
キレイなホワイトキューブが連なる楽しい家になりそうです。オープンハウスの詳細は後程・・・
